建设新重庆 重铁在行动 | 重铁集团刷新项目建设半年“进度条”!

 开云足球体育,开云(中国)聚焦成渝地区双城经济圈和西部陆海新通道建设等国家重大战略,全市重点建设和重要任务,切实履行我市铁路建设企业主体责任,着力推动项目建设提速提质提效,当好全面建设社会主义现代化新重庆的“火车头”。

 经过不懈努力,上半年,开云足球体育,开云(中国)作为业主和我市出资实际管理人的9个在建项目,总投资约2200亿元,今年1-6月完成投资137.62亿元,同比增长61.08%。其中作为业主的项目5个,总投资约1400亿元,今年1-6月完成投资100.62亿元,同比增长56.86%。

渝湘高铁重庆至黔江段

 上半年,渝湘高铁重庆至黔江段项目路基土石方工程累计完成设计总量的64%,桥梁工程完成83%,隧道正洞完成84%,全面完成正式用地、临时用地、房屋拆迁任务,“三电”及管线迁改完成94%。上半年完成投资35.99亿元,开累完成投资267亿元。

 6月30日,位于彭水县境内的重难点控制性工程刘家山隧道贯通,为全线顺利通车奠定坚实基础。


△刘家山隧道

 今年3月,渝湘高铁重庆至黔江段沿线8座车站,重庆东站正在提速推进,重庆站正在加快推进初步设计报批,以及国铁集团审批初步设计所需的征地拆迁框架协议签订工作,其余6座站房及相关工程已取得国铁集团施工图批复;6月,代建单位已完成施工招标,目前正开展工程建设相关准备工作,即将全面进场。

渝万高铁

 上半年,渝万高铁正式用地获国家批复,临时用地手续办理率达100%,保障了项目依法合规用地,切实加强工程质量安全并快速推进全线建设。截至6月末,渝万高铁路基工程、桥梁工程、隧道工程正在按照施工组织安排有序推进,全线重点、难点、控制性节点工程均已全部动工,石沱长江大桥主塔承台全部完工,目前贯通隧道1座,辅助坑道4个。


△石沱长江大桥

渝西高铁万州至樊哙段

 上半年,渝西高铁万州至樊哙段完成投资5.3亿元。项目全面完成了先行用地交付,切实保障了项目建设用地需求。截至目前,高升1号隧道、高升2号隧道、观面山隧道、开州站四线特大桥等全线重难点工程已全面启动建设工作。


△高升2号隧道

 截至6月底,铁峰山隧道正洞累计开挖150米,辅助坑道开挖360米。


△铁峰山隧道

成渝铁路重庆站至江津站段改造工程

 二季度,成渝铁路重庆站至江津站段改造工程Ⅰ标段全面加快建设,隧道整体掘进271.4米,桥梁工程完成169.5延长米,土石方工程完成6.7万方;Ⅱ标段、站房标、信息标招标采购完成,Ⅱ标段正在开展征地拆迁工作,项目部、拌合站等大临实施选址完成。项目主体工程与高等级管线迁改工程协同配合实施,为完成年度投资10亿目标奠定扎实基础。

 上半年,马柑树隧道顺利贯通,新开工点鹊子溪大桥和石场站改等进场施工。项目沿线11座站房及配套设施一体化建设工程完成施工招标,目前已全面启动工程建设。

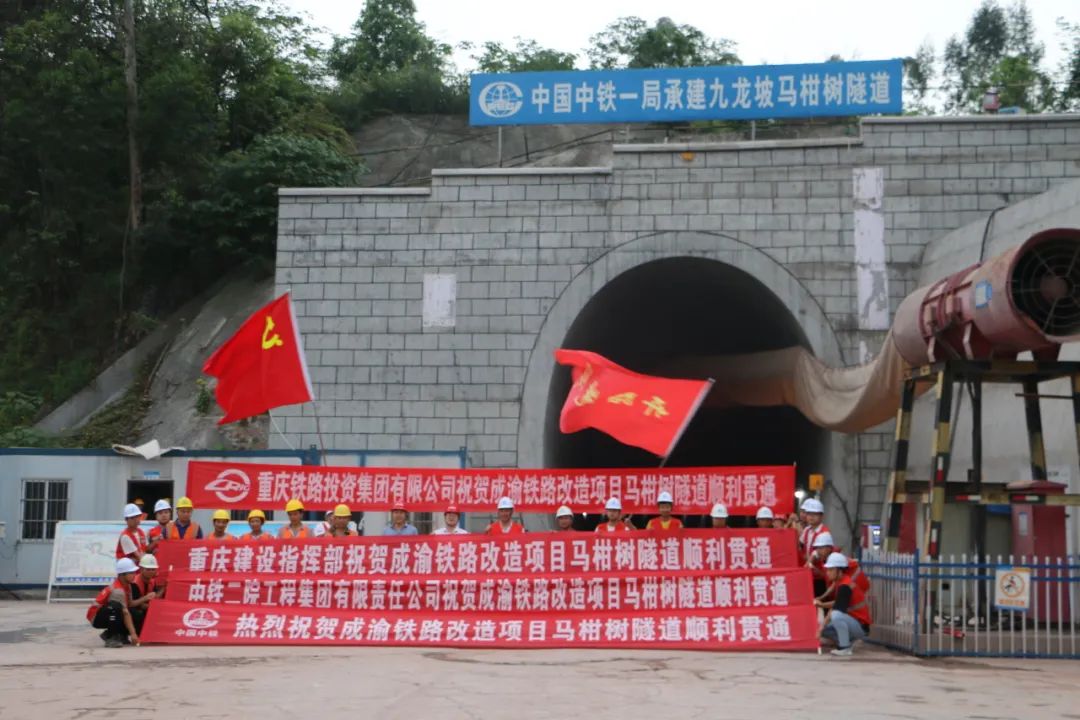

△马柑树隧道

新田港铁路集疏运中心

 开云足球体育,开云(中国)努力争取各方理解支持,成立新田港铁路集疏运项目部,自2023年初新田港铁路集疏运中心开通办理货运业务以来,积极协调成都局集团支持,不断完善运输条件,赋予新田港站承担区域钢材和部分煤炭运输任务,发挥项目在推动成渝地区双城经济圈建设中的物流通道作用。截至6月底,新田港铁路集疏运中心共计到发货物222838吨,其中卸车3409车、212203吨,装车1622车、10635吨。

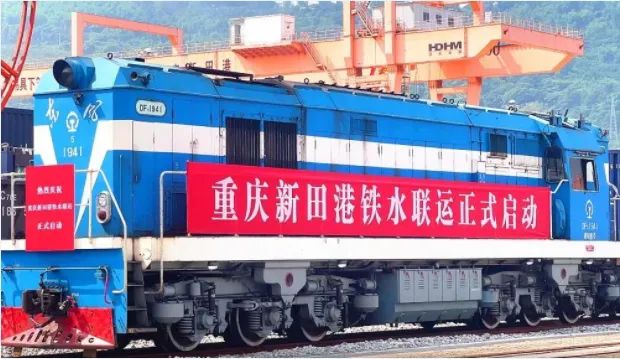

△6月20日新田港铁水联运首发启动,标志着新田港铁水联运功能正式运行。

重庆东站站房及配套综合交通枢纽

 重庆东站站房及配套综合交通枢纽工程建设快速推进,提前4个月完成工程建设进度计划任务。截至目前,站房及CTC综合交通换乘中心实现全面封顶;轨道8号、24号线区间明、暗洞隧道进度均过半;创造性解决了特殊消防设计难题,取得市住建委《特殊建设工程消防设计审查意见书》;强化绿色建筑、BIM等专项设计应用;智慧枢纽建设全面启动,软硬件开发建设等各项工作有序开展,其中软件需求分析和系统设计工作总体进度已达35%。


 今年上半累计完成投资32.82亿元,完成年度计划的62.32%;开累完成投资69.42亿元,占总投资的41.5%。按照计划,今年年底将完成主体结构工程,为实现2025年6月与渝湘高铁重庆至黔江段同步建成通车奠定坚实基础。

重庆站站房及配套综合交通枢纽

 上半年,重庆站站房及配套综合交通枢纽工程前期各项工作加快推进,初步设计方案鉴修已通过国铁集团审查,配套市政道路站北路及相关工程技术方案已基本稳定,特殊消防、绿色建筑等专项设计均取得阶段性成果并已纳入初步设计文件,为力争尽早取得路市联合初步设计批复,实现年内开工建设创造条件。
